개발자는 무엇부터 시작하는가

Action Items, Timeline 그리고 Pro Forma
많은 사람들은 개발이 공사에서 시작된다고 생각한다. 그러나 실제 개발은 그보다 훨씬 먼저 시작된다. 클로징 이후 첫 30일 동안 개발자는 현장을 기록하고, 질문을 정리하고, 전문가의 의견을 듣고, Action Plan과 Timeline을 만든다. 이러한 정보는 결국 Pro Forma의 기초가 된다. 개발자는 모든 답을 알고 있는 사람이 아니라, 무엇을 먼저 해야 하는지 결정하는 사람이다. 개발의 성공은 종종 더 많은 자금이 아니라 더 좋은 순서에서 시작된다.
개발자는 무엇부터 시작하는가

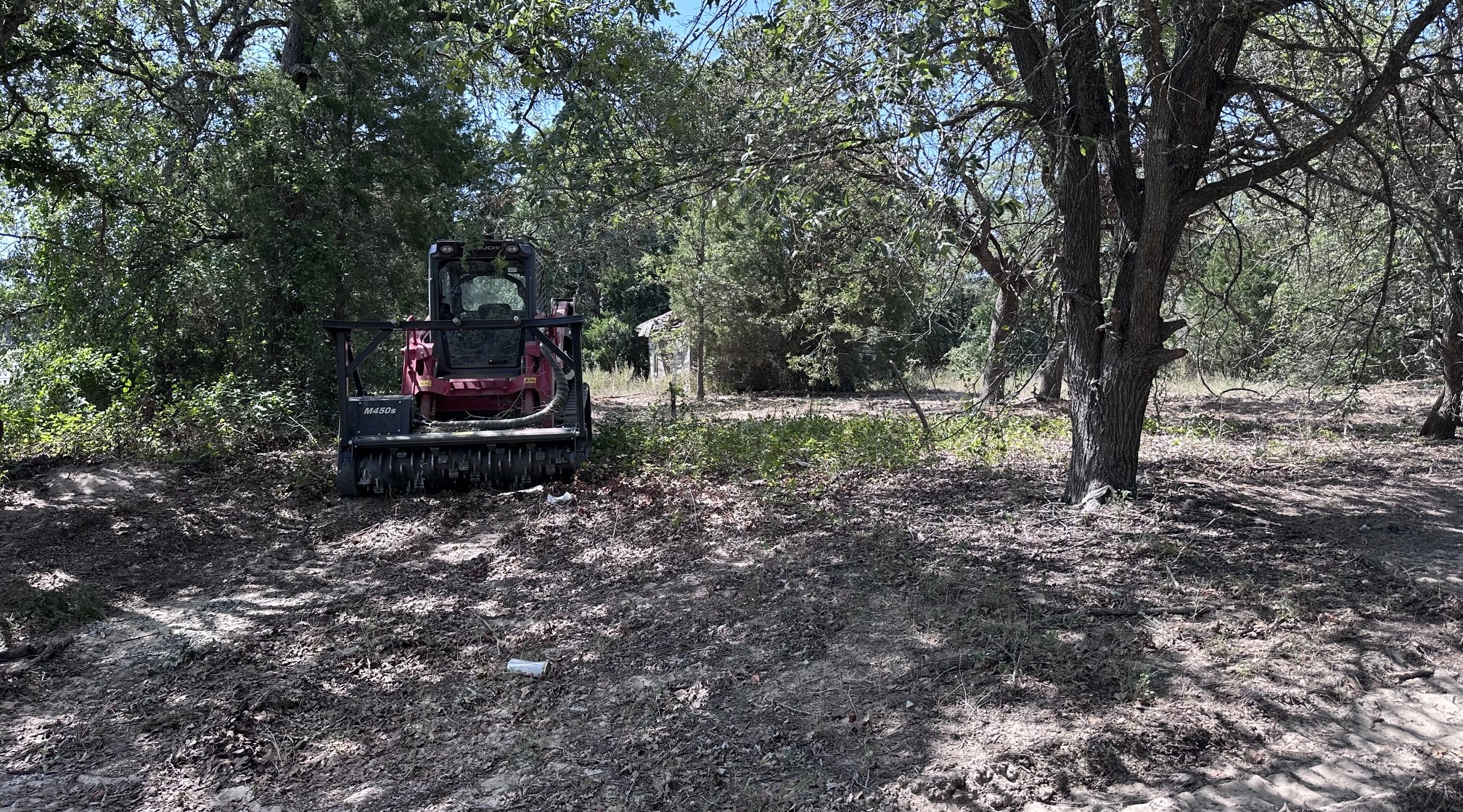

혼자서 길을 뚷으려니까, 진척이 느렸다. 어차피 사이트를 정리해야 할 일이라서, 클리어링 업자를 불렀다. 하루에 1에이커를 정리하니까, 5일이 걸리고 일당 2천 5백 달러를 요구했다. 로컬이지만, 처음 시켜보는 거라서 일단 하루치를 본 뒤 결정하자고 했다.

들어가면서

지난 리포트에서는 클로징 이후 첫 30일이 왜 중요한지 살펴보았다. 개발자는 이 시기에 프로젝트의 방향을 정하고, 전문가들의 의견을 듣고, Pro Forma의 기초가 되는 중요한 가정을 만들기 시작한다.

이번 리포트에서는 조금 더 구체적으로 들어가 보려고 한다. 엘긴 5에이커 프로젝트에서 클로징 이후 실제로 어떤 순서로 움직일 것인지, 어떤 action items를 먼저 정리해야 하는지, 그리고 그 정보들이 어떻게 개발 일정과 Pro Forma로 연결되는지를 살펴본다.

개발의 첫 단계는 목표를 크게 말하는 것이 아니라, 해야 할 일을 올바른 순서로 정리하는 것이다.

Action Plan은 공사 일정표가 아니다

많은 사람들은 action plan이라고 하면 공사 일정표를 떠올린다. 언제 나무를 베고, 언제 도로를 만들고, 언제 전기와 수도를 넣고, 언제 입주자를 받을 것인가를 생각한다.

그러나 개발 초기 단계의 action plan은 공사 일정표가 아니다. 그것은 의사결정의 순서표다.

개발 초기의 action plan은 무엇을 지을 것인가보다, 무엇을 먼저 확인해야 하는가에 초점을 둔다.

특히 엘긴 프로젝트처럼 아직 숲이 남아 있고, 기존 주택과 septic이 있으며, RV site와 storage 가능성을 함께 검토해야 하는 부지에서는 서두르는 것보다 순서를 잡는 것이 더 중요하다.

첫 30일의 기본 구조

클로징 이후 첫 30일은 크게 네 단계로 나눌 수 있다. 문서 정리, 현장 기록, 전문가 검토 준비, 그리고 초기 개발 방향 설정이다.

기간 Action Items 개발자 관점
1주차 문서 정리, survey 검토, 현장 사진 기록 프로젝트의 기준선을 만드는 단계
2주차 septic, utility, access, drainage 관련 질문 정리 전문가 미팅 전에 개발자의 질문을 준비하는 단계
3주차 엔지니어, septic, utility 관련 전문가 의견 수집 규정, 비용, 리스크를 확인하는 단계
4주차 Phase 1 범위, 초기 예산, timeline 초안 작성 Pro Forma의 첫 번째 구조를 만드는 단계

이 일정은 확정된 공사 계획이 아니다. 오히려 공사 계획을 만들기 위해 필요한 정보 수집과 판단의 순서다.

1주차: 문서와 현장을 기준선으로 만든다

클로징 직후 가장 먼저 해야 할 일은 새로운 아이디어를 추가하는 것이 아니다. 이미 확보한 자료와 실제 현장을 하나의 기준선으로 정리하는 것이다.

survey, title 관련 자료, 기존 개선물, 진입로, 주변 도로, 나무, 지형, 기존 septic 위치와 상태, 전기와 수도 접근성 등을 정리해야 한다.

좋은 개발자는 기억에 의존하지 않는다. 문서, 사진, 현장 기록을 남긴다.

이 과정은 단순한 정리 작업처럼 보이지만, 나중에 전문가와 이야기할 때 매우 중요하다. 개발자가 현장을 정확히 이해하고 있어야 전문가의 의견도 제대로 평가할 수 있다.

2주차: 질문을 정리한다

전문가를 만나기 전에 개발자는 자신의 질문을 정리해야 한다. 질문이 없는 미팅은 전문가의 미팅이 되고, 질문이 있는 미팅은 개발자의 미팅이 된다.

엘긴 프로젝트에서 내가 정리해야 할 질문들은 대략 다음과 같다.

분야 핵심 질문 Pro Forma와의 연결
Septic 기존 시스템을 활용할 수 있는가? 초기 RV site 수와 공사비에 영향
Water 수도 확장은 어느 정도까지 가능한가? 운영 규모와 확장성에 영향
Electric 초기 site에 필요한 전기 공급 방식은 무엇인가? site당 설치비와 Phase 구분에 영향
Access 진입로와 내부 동선은 어떻게 잡아야 하는가? 공사 접근성과 고객 동선에 영향
Drainage 배수 문제가 개발 범위에 어떤 제한을 주는가? 토목 공사비와 허가 리스크에 영향
Phasing 무엇을 먼저 만들고 무엇을 나중으로 미룰 것인가? 초기 투자금과 현금흐름 시작 시점에 영향

3주차: 전문가의 의견을 듣는다

질문이 정리되면 그때 전문가를 만나는 것이 좋다. 이 단계에서 토목 엔지니어, septic 전문가, utility 관련 담당자, 현장 작업 경험이 있는 사람들의 의견이 중요하다.

그러나 목적은 전문가에게 프로젝트를 맡기는 것이 아니다. 목적은 규정, 가능성, 비용, 위험을 확인하는 것이다.

전문가는 답을 주는 사람이 아니라, 선택지의 위험과 가능성을 설명해 주는 사람이다.

개발자는 여러 전문가의 의견을 종합해야 한다. 한 전문가의 의견이 전체 프로젝트의 방향을 결정해서는 안 된다. 개발자는 각 조언이 Pro Forma, timeline, risk, long-term value에 어떤 영향을 주는지 판단해야 한다.

4주차: Phase 1을 정한다

첫 30일의 마지막 단계는 Phase 1의 범위를 정하는 것이다. 여기서 중요한 것은 최대한 많이 개발하는 것이 아니다. 가장 적은 위험으로 가장 의미 있는 진전을 만드는 것이다.

예를 들어 엘긴 프로젝트에서는 초기 RV site 몇 개, 제한된 storage 공간, 접근로 정리, 기본 utility 확인, 그리고 향후 확장을 위한 site concept이 Phase 1의 후보가 될 수 있다.

Phase 1의 목적은 완성된 프로젝트를 만드는 것이 아니라, 다음 단계로 갈 수 있는 현실적인 기반을 만드는 것이다.

이때부터 Pro Forma는 조금씩 현실성을 갖기 시작한다. 총 개발비가 아니라 첫 단계에 필요한 자금, 전체 수익이 아니라 첫 현금흐름, 최종 가치가 아니라 다음 의사결정을 가능하게 하는 숫자가 중요해진다.

Action Items와 Pro Forma의 관계

Pro Forma는 단순히 예상 수입과 비용을 넣는 표가 아니다. 그것은 action items와 timeline을 숫자로 번역한 것이다.

어떤 일을 먼저 하느냐에 따라 초기 비용이 달라지고, 어떤 일을 나중으로 미루느냐에 따라 현금흐름 시작 시점이 달라진다. 따라서 개발자는 action plan을 만들 때 항상 Pro Forma를 함께 생각해야 한다.

Action Item Timeline 영향 Pro Forma 영향
현장 정리 초기 작업 가능성 확보 초기 비용 발생
Septic 검토 site 수 결정 전 필수 수익 규모와 공사비에 직접 영향
전기 확장 RV site 운영 시점 결정 site당 비용과 초기 투자금에 영향
수도 확인 운영 가능성 판단 확장 가능성과 장기 가치에 영향
진입로 정리 공사와 운영의 시작점 접근성 개선과 가치 상승에 영향
초기 site concept 전문가 검토와 예산 산정의 기준 전체 개발 방향과 수익성 가정에 영향

개발자는 순서를 정하는 사람이다

개발에서 중요한 것은 단순히 무엇을 할 수 있는가가 아니다. 무엇을 먼저 해야 하는가가 더 중요할 때가 많다.

같은 비용을 쓰더라도 순서가 잘못되면 돈이 묶이고, 허가가 지연되고, 다시 설계해야 하는 일이 생긴다. 반대로 올바른 순서로 움직이면 작은 비용으로도 큰 정보를 얻고, 다음 단계의 리스크를 줄일 수 있다.

개발자는 모든 일을 한꺼번에 하는 사람이 아니라, 올바른 순서로 일을 배열하는 사람이다.

다음 단계

이번 리포트에서는 클로징 이후 첫 30일의 action items와 timeline을 어떻게 정리할 것인지 살펴보았다.

다음 리포트에서는 엘긴 부지의 개발 가능성을 조금 더 구체적으로 나누어 보려고 한다. RV site, self-storage, RV storage, tiny home 가능성, 그리고 어떤 조합이 가장 현실적인지 개발자 관점에서 검토해 보겠다.

개발은 큰 목표를 말하는 것으로 시작되지 않는다. 작은 실행 항목들을 올바른 순서로 배열하는 것에서 시작된다.

```
